一、搬迁总体要求

1、总部信息中心机房中的所有业务系统及服务器、存储、核心交换、安全设备及相关设备整体要求在20个工作日内分批搬迁到培训楼新机房中,其中核心业务系统(如 ERP、物流、DMS、海关等)要求48小时内恢复应用;重要业务系统(如桌面虚拟化、 OA、BPM流程、费用管控、考勤门禁等)要求24小时内恢复应用;一般业务系统(如测试环境、三角报等)要求72小时内恢复正常,满足业务处理需要

2、整个机房搬迁过程中及搬迁完成后各应用系统服务器IP地址不得改变。

3、从服务器在原机房关机到新机房启动稳定运行一周内服务器及应用系统出现任何故障由本项目中标方负全责。

4、在搬迁过程中提供核心业务系统的备件及备机服务。

5、搬迁前需提供核心业务系统(ERP、物流等)、核心网络(CISCO N7000、N2000等)、安全系统(防火墙、上网行为等)的搬迁方案及具体的实施思路并全面提供系统搬迁服务、技术咨询服务和工程技术服务等。需提供前期调研和准备、搬迁实施、系统验证和维护等搬迁各阶段的全程服务。提供搬迁工作详细任务计划书,包括详尽的服务内容、组织安排、商定、流程计划、风险控制和资源工具准备等。

二、技术力量

数据中心搬迁不仅仅是 IT设备的物理搬迁,重点要保障维系生产的应用系统和核心数据能够平稳的迁移到新数据中心。

应用系统和核心数据直接关系核心业务开展、影响 24小时生产,应尽量减少中断时间,保证数据安全,并且技术方案具备多种手段抵抗突发风险的能力。

至强奔腾将提供多种技术手段保护应用系统的稳定和核心数据的完整,对数据提供多重保护,使用VPLEX 存储虚拟化技术,复制主机房生产存储上的数据,到远程容灾机房的容灾存储上,确保应用和数据在数据中心搬迁过程中都有一份可启动的备份,真正做到数据有备份,事故能解决,灾难可恢复的“万全之策”。

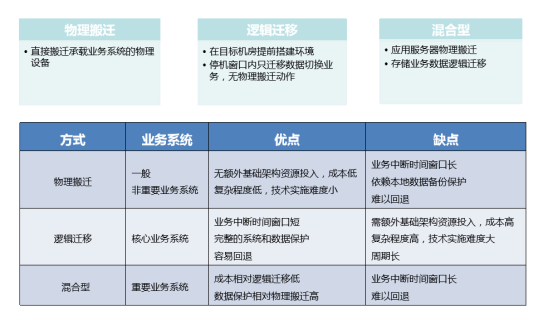

三、搬迁方法论

四、机房搬迁步骤

1、SAN网络环境调查:统计原有存储设备、SAN交换机以及SAN网络环境,画出连接拓扑图,列出设备产品清单,统计SAN交换机端口占用情况;查询原有存储设备是否在VPLEX兼容性列表之内,排除SAN网络其他可能存在的兼容性问题;

2、SAN网络整合规划与改造:根据SAN环境调查报告,制定SAN整合方案,确保全部存储设备能够连接VPLEX; SAN汇聚交换机采购选型,对SAN网络进行整合改造(需要短暂停机);

3、VPLEX本地存储双活整合:VNX5800 + VPLEX设备采购到货后,采用VPLEX METRO本地部署方式,逐一对业务存储平台的本地双活部署(利用VPLEX虚拟化功能,将原有旧存储与新购存储双活部署)。通过本地部署方式排除远程部署可能出现的兼容性问题与故障,为VPLEX METRO远程部署奠定基础;(需要短暂停机,可以与SAN网络改造同时进行)

4、数据迁移加速器:考虑到需要迁移的数据量庞大,计划采购XtremIO全闪阵列充当数据迁移加速器,有效提升数据迁移效率。 待机房搬迁结束后, XtremIO全闪阵列将作为“桌面虚拟化VDI存储”使用,充分利旧避免投资浪费;

5、两个数据中心SAN网络建设:两个数据中心SAN网络通过裸光纤连接,按照VPLEX METRO双活规格要求,测试SAN延时与丢包率,确保能够满足双活数据中心生产环境;

6、VPLEX METRO本地部署改造为远程部署:将1套VPLEX METRO + 1台VNX5800存储,从原有数据中心搬迁至新机房,搬迁过程中原有生产业务无任何影响;搬迁完成后,对新机房的VPLEX METRO进行同步,最新的变化数据将被同步至VNX5800存储中,从而完成双活数据中心的搭建;(无需停机)

7、两个数据中心大二层打通(可选):VPLEX METRO实现了数据级别的双活,为业务级别双活奠定基础;两个数据中心可以通过大二层打通IP网络,对ORACLE RAC、VMWARE HA等集群应用实现高业务连续性的计算资源(服务器)搬迁;

8、新旧机房交割切换:按照计划与要求,有步骤的进行新旧机房交割步骤;交割成功后,旧机房的存储设备允许停止运行;

9、旧机房的原有存储设备利旧:根据规划与分析,可以对旧机房的原有存储设备利旧使用,有效保护原有投资。

五、风险分析

至强奔腾信息技术有公司依据调研信息,结合客户搬迁要求,在收集并整理中心机房搬迁风险相关的自然条件、客观要求及重要事项的基础上进行搬迁风险分析,列出各重要风险点和事项,制定搬迁风险消除或应对方案,形成经客户认可的《****机房搬迁风险分析报告》。

六、搬迁难点和应对措施

难点1:应用和设备数量较多

应对:建议通过分批次搬迁实施,控制风险。设备、连线核对无误;新机房网络、KVMHMC、电源连线严格测试。

难点2:项目管理沟通复杂(涉及不同的供货商、不同的维保商、不同的应用厂商沟通协调困难

    应对:建议通过有效的沟通渠道和明确的实施任务,严格把控项目实施

难点3、项目实施内容多(除设备搬迁外还涉及集成、数据迁移,应急环境搭建,网络割施等

    应对:建议通过详细的WBS分解和明确的任务分工,有序有效的进行项目实施交付工作。

七、搬迁后测试方案

    搬迁期间,至强奔腾将协助用户进行应用系统恢复测试工作,包括应用系统部署、测试方案制定、协调软件厂商到场等等。

1、启动主机系统,并对主机进行全面的检测。同时,检查主机网络及存储的联通性,检查主机是否能够正常连接到网络并能正确识别和访问自己的存储设备。

2、按照操作步骤启动各主机上的数据库系统和业务系统。针对本次搬迁所涵盖的上百个业务系统,至强奔腾将负责专人对每个业务系统的恢复进行负责与追踪。

3若搬迁导致部分数据丢失等情况,需进行数据恢复工作。

4用户对搬迁所涉及的各业务系统进行测试,检查业务系统运行状态是否正常,功能是否正常以及客户端的业务联通性是否正常。
